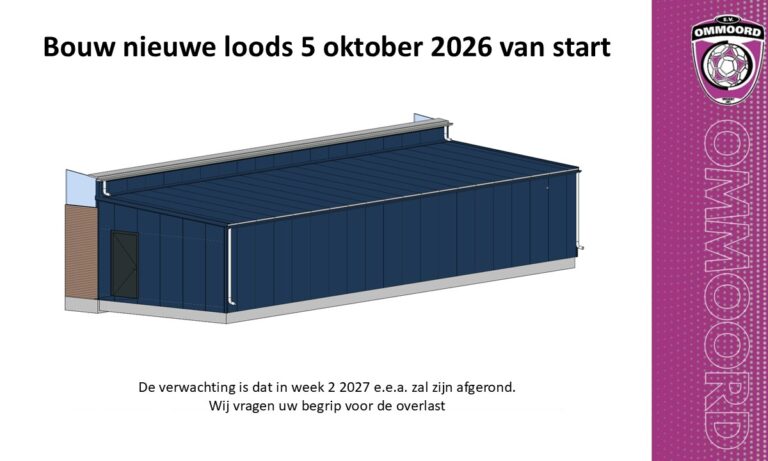

Bouw nieuwe loods 5 oktober 2026 van start
Op 20 november 2025 is tijdens de Algemene Leden Vergadering besloten dat in 2026 twee grote investeringen zullen plaatsvinden. Hierbij een update van de stand van zaken:
Bouw loods achter de tribune
Door vertraging bij het verkrijgen van de bouwvergunning starten we later dan aanvankelijk gepland. Maar nu gaat het toch echt gebeuren! Achter de tribune zal over de gehele lengte een loods worden gebouwd. Deze loods zal gaan dienen voor opslag van o.a. ballen, wedstrijd- en onderhoudsmaterialen.
De globale planning is nu als volgt:
Uiteraard is de planning afhankelijk van calamiteiten. Te denken valt aan weersomstandigheden, tijdig aanleveren van materialen, uitloop van werkzaamheden en onvoorziene omstandigheden.
De portocabin zal na de bouw worden afgebroken en afgevoerd.
Alle materialen zullen worden aangevoerd via de ingang aan het Heidekruid. Alhoewel geprobeerd wordt de overlast zoveel mogelijk te beperken (alle voetbalactiviteiten gaan gewoon door), zullen we de komende maanden op ons complex te maken krijgen met o.a. rijplaten en bouwmaterialen. Wij vragen uw begrip voor deze overlast.
Vervangen lichtmasten
Misschien had u het al gezien. Afgelopen zomer zijn al onze lichtmasten vervangen door nieuwe. Op het veldje achter de tribune zijn twee ledlampen geplaatst, waarbij éen lamp op het kleine grasveldje schijnt en de andere het kunstgrasveldje verlicht. Hiermee hebben we onze trainingscapaciteit verder uit kunnen breiden.
Door het realiseren van deze twee projecten zetten we een mooie grote stap in het toekomstbestendig maken van ons complex.
